สำหรับโรงงานและคลังสินค้าส่วนใหญ่ที่แบบมาตรฐานซ้ำ ๆ ช่วงเสาสม่ำเสมอ และต้องการเปิดใช้อาคารให้เร็ว ระบบ Precast มักตอบโจทย์กว่า ส่วนอาคารที่มีรูปทรงเฉพาะทาง ต้องปรับแบบต่อเนื่อง หรือหน้างานไม่มีเส้นทางให้เครนเข้าถึง การหล่อในที่ยังยืดหยุ่นกว่า คำถามที่คนสร้างโรงงานพิมพ์หาบ่อยที่สุดคือ precast กับ หล่อในที่ ต่างกันอย่างไร คำตอบจริงไม่ใช่ว่าแบบไหนดีกว่า แต่คืออาคารและเงื่อนไขหน้างานของคุณเอียงไปทางไหน บทความนี้เปรียบเทียบทั้งสองระบบแบบตาราง อธิบายขั้นตอนติดตั้งงานจริงทีละขั้น และสรุปสิ่งที่เจ้าของโรงงานควรถามและตรวจก่อนตัดสินใจ


ทำไมเรื่องนี้สำคัญกับโรงงานของคุณ
สำหรับเจ้าของโรงงานและคลังสินค้า โครงสร้างไม่ใช่แค่เรื่องวิศวกรรม แต่คือกำหนดการเริ่มการผลิต ทุกเดือนที่อาคารยังไม่เสร็จคือยอดขายที่ยังไม่เกิดและต้นทุนที่ยังวิ่งอยู่ การเลือกระบบโครงสร้างผิดตั้งแต่ต้น ทั้งทำให้แผนเปิดไลน์ผลิตเลื่อน และแก้ไขภายหลังได้ยาก เพราะโครงสร้างคือส่วนที่ทำก่อนและถูกปิดทับทีหลัง
อีกเหตุผลที่หลายโครงการหันมาใช้ชิ้นส่วนสำเร็จรูปคือปัญหาแรงงาน คนงานและช่างที่มีฝีมือมีน้อยลงทุกปี ระบบ Precast ช่วยย้ายงานหลักออกจากหน้างานไปเป็นงานผลิตชิ้นส่วนที่ควบคุมคุณภาพได้ หน้างานเหลืองานยกตั้งและต่อรอยต่อ ซึ่งใช้คนน้อยกว่าและทำได้เร็วกว่า ทีม MORTAR ทำงาน Precast ตั้งแต่ออกแบบ วางแผน หล่อที่หน้างาน และติดตั้ง ส่วนงานที่ใช้ชิ้นส่วนหล่อจากโรงงาน เราประสานกับผู้ผลิตให้ ตัวอย่างงานจริงคือโรงงาน TYROLIT OLYMPUS
ต่างกันอย่างไร
ระบบ Precast (คอนกรีตสำเร็จรูป) หล่อเสา คาน และชิ้นส่วนคอนกรีตไว้ล่วงหน้า แล้วยกมาประกอบกันที่ตำแหน่งจริง งานหน้างานจึงเป็นหลักการยกตั้งและเชื่อมต่อรอยต่อ ไม่ใช่การตั้งแบบและเทคอนกรีตทีละชิ้นบนที่สูง Precast มี 2 แบบ
- หล่อที่โรงงาน ผู้ผลิตหล่อชิ้นส่วนในโรงงานแล้วขนส่งมา เหมาะกับชิ้นส่วนมาตรฐานจำนวนมาก และหน้างานที่ไม่มีพื้นที่ว่าง
- หล่อที่หน้างาน ตั้งลานหล่อในพื้นที่โครงการ หล่อชิ้นส่วนข้างจุดติดตั้ง ไม่ต้องขนส่งชิ้นยาวบนถนน เหมาะกับโครงการที่มีพื้นที่กว้างพอสำหรับลานหล่อและกองเก็บชิ้นงาน
การหล่อในที่ (Cast-in-Place) ทำทุกขั้นตอนบนพื้นที่จริง เริ่มจากทำแบบหล่อ ผูกเหล็ก เทคอนกรีต แล้วรอให้คอนกรีตแข็งแรงก่อนทำชั้นหรือช่วงถัดไป ยืดหยุ่นในการออกแบบสูง แต่ใช้เวลาหน้างานนานกว่าและคุณภาพขึ้นกับทีมช่างและสภาพอากาศในแต่ละวัน
| ประเด็นที่ต้องชั่งใจ | Precast | หล่อในที่ |
|---|---|---|
| เวลางานหน้างาน | สั้นกว่า ชิ้นส่วนผลิตมาพร้อมแล้ว หน้างานเป็นงานประกอบ | นานกว่า ต้องก่อแบบ เทคอนกรีต และรอกำลังทีละช่วง |
| พื้นที่หน้างาน | ต้องมีที่พักชิ้นส่วนและทางวิ่งรถเครน | ต้องมีพื้นที่ก่อแบบและกองวัสดุรอบอาคาร ใช้พื้นที่ยืดหยุ่นกว่า |
| เครนและการเข้าถึง | ต้องมีเครนยกตลอดงาน (รถเครน 25–50 ตัน ตามน้ำหนักและระยะยกของชิ้นส่วน) และถนนภายในที่แน่นพอ | ใช้เครนน้อยกว่า แต่ใช้แรงงานและช่างหน้างานมากกว่า |
| การแก้แบบหลังเริ่มงาน | แก้ยาก ต้องล็อกแบบและสั่งผลิตชิ้นส่วนล่วงหน้า | ปรับแก้ระหว่างก่อสร้างได้มากกว่า |
| การควบคุมคุณภาพ | คุมที่โรงผลิต ผิวและขนาดสม่ำเสมอ จุดเสี่ยงอยู่ที่รอยต่อและการติดตั้ง | คุมทีละจุดหน้างาน ขึ้นกับทีมช่าง แบบหล่อ และสภาพอากาศ |
| อาคารที่เหมาะ | โรงงาน คลังสินค้า อาคารที่แบบซ้ำและช่วงเสายาวสม่ำเสมอ | อาคารรูปทรงพิเศษ งานต่อเติม หรือพื้นที่แคบที่เครนเข้าไม่ถึง |
ขั้นตอนติดตั้งระบบ Precast ที่ถูกต้อง
ตัดสินใจเลือกระบบโครงสร้างตั้งแต่งานออกแบบ

ระบบโครงสร้างต้องตัดสินใจตั้งแต่ยังไม่เริ่มออกแบบรายละเอียด เพราะมันกำหนดทั้งกำหนดการ พื้นที่หน้างาน และแนวทางการก่อสร้างทั้งหมด ให้วิศวกรเปรียบเทียบทั้งสองระบบกับแบบอาคารจริงของคุณ โดยดูที่ความสม่ำเสมอของช่วงเสา จำนวนชิ้นที่ซ้ำกัน สภาพหน้างาน และกำหนดเวลาที่ต้องการ โรงงานที่แบบซ้ำมากจะได้ประโยชน์จาก Precast เต็มที่ ส่วนอาคารเฉพาะทางที่รูปทรงไม่ซ้ำมักคุ้มกว่ากับการหล่อในที่
ล็อกแบบและ Shop Drawing ก่อนสั่งผลิตชิ้นส่วน

ข้อจำกัดสำคัญของ Precast คือแบบต้องนิ่งก่อนสั่งผลิต ทุกชิ้นส่วนต้องมี Shop Drawing ระบุตำแหน่งเหล็กเสริม แผ่นเหล็กฝัง ท่อสำหรับงานเกราท์ และหูยก ให้ตรงกับงานระบบไฟฟ้าประปาและโครงหลังคาที่จะตามมา เพราะการขอแก้แบบหลังชิ้นส่วนเข้าสายการผลิตแล้วมักแก้ไขได้ยากและกระทบกำหนดการทั้งโครงการ ควรระดมทุกฝ่ายที่เกี่ยวข้อง ทั้งผู้ออกแบบระบบอาคารและผู้ขายเครื่องจักรหลัก มายืนยันแบบให้จบในขั้นนี้
เตรียมฐานราก จุดยึด และทางเดินเครน

ขณะที่ชิ้นส่วนถูกผลิต หน้างานเตรียมงานเสาเข็มและฐานรากให้เสร็จก่อน จุดที่ต้องตรวจเป็นพิเศษคือตำแหน่งเหล็กยื่น (Dowel) และจุดยึดที่หัวฐานรากทุกต้น เพราะเสาสำเร็จรูปผลิตมาตามขนาดตายตัว ถ้าระยะศูนย์กลางเพี้ยนจากแบบ ชิ้นส่วนจะสวมลงตำแหน่งไม่ได้เลย พร้อมกันนั้นต้องเตรียมถนนภายในให้รับน้ำหนักรถเครนได้ และจัดพื้นที่พักชิ้นส่วนให้ใกล้จุดยกตั้งเพื่อลดระยะเคลื่อนย้าย

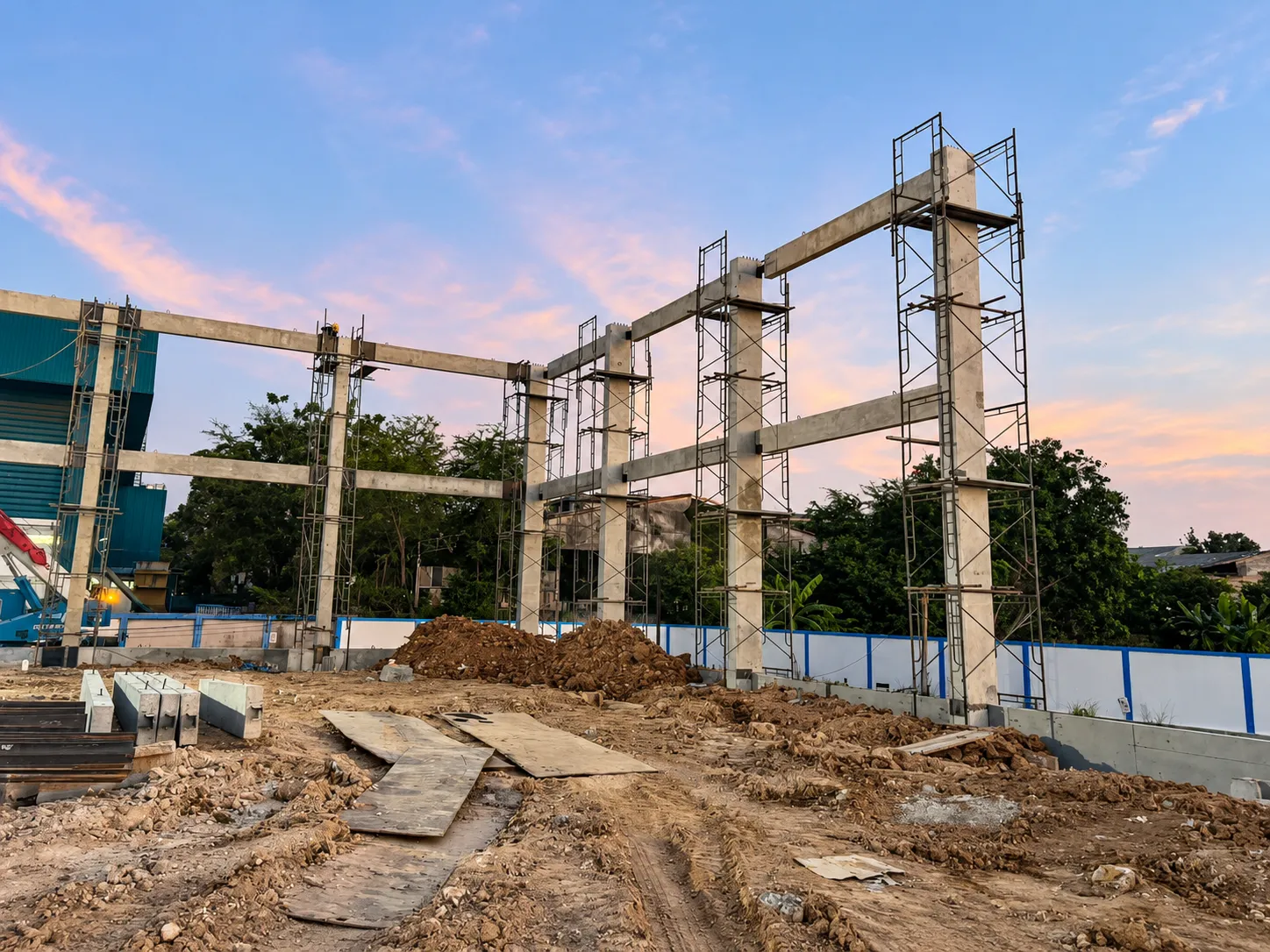

ยกตั้งเสาและคานสำเร็จรูป

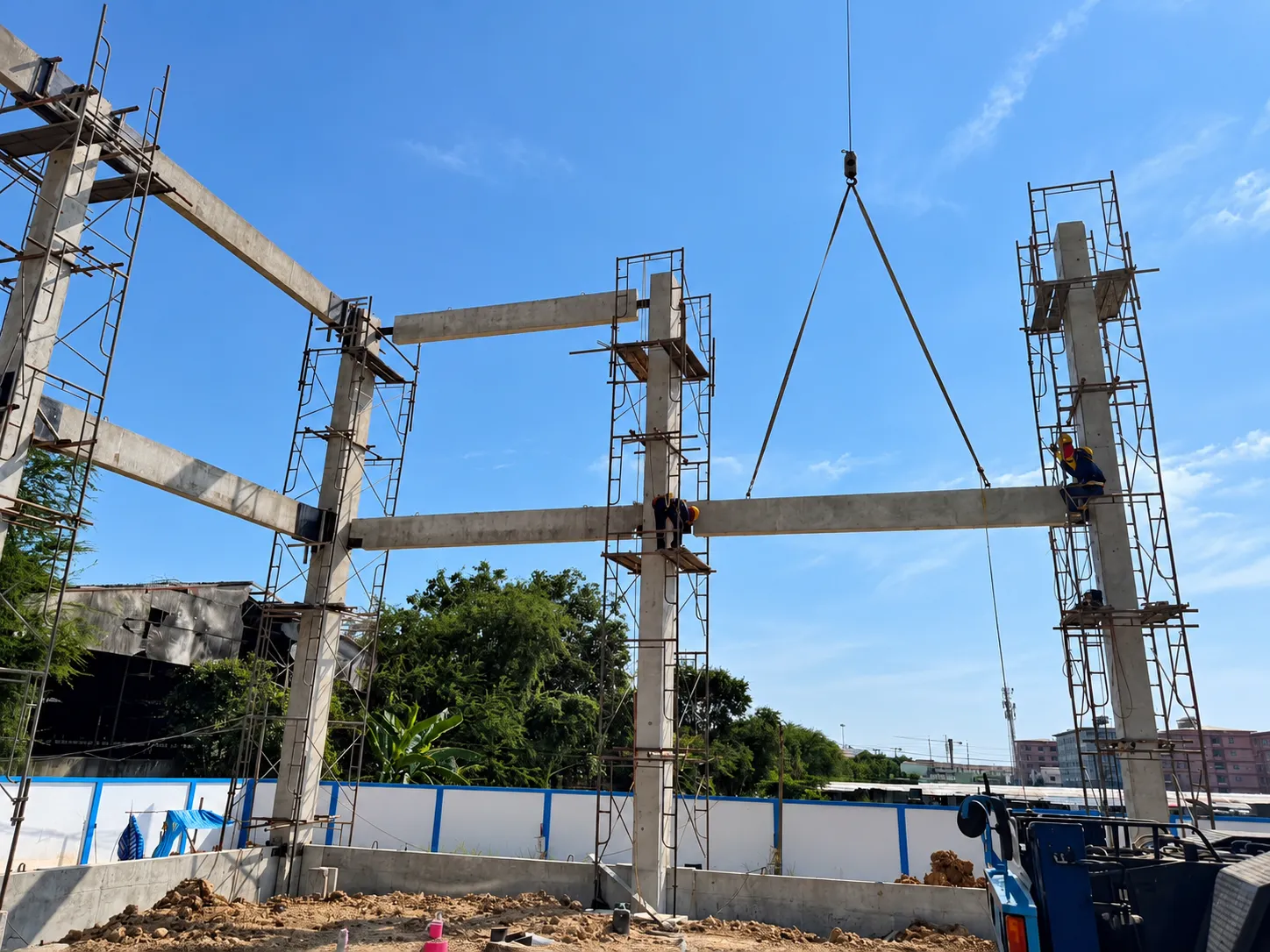

งานยกตั้งใช้รถเครนขนาด 25–50 ตัน เลือกตามน้ำหนักชิ้นส่วนและระยะยกของงาน ยกเสาขึ้นในแนวดิ่งแล้วสวมลงบนเหล็กยื่นที่ฐานราก ตรวจแนวดิ่งและแนวฉากด้วยกล้อง Total Station ก่อนล็อกตำแหน่ง แล้วยึดเสาไว้ชั่วคราวด้วยสายเคเบิลรั้งไปยังตุ้มถ่วงทั้ง 4 ด้าน กันเสาเอนระหว่างรอวัสดุรอยต่อแข็งตัว จากนั้นจึงยกคานสำเร็จรูปวางเข้าตำแหน่งตามลำดับที่วางแผนไว้ พร้อมเชื่อมต่อที่รอยต่อและทดสอบรอยเชื่อมตามที่วิศวกรกำหนดทุกจุด
เทเกราท์รอยต่อและตรวจกำลังวัสดุ

รอยต่อระหว่างเสากับฐานรากจะถูกเติมเต็มด้วยวัสดุเกราท์แบบไม่หดตัว (Non-shrink Grout) เพื่อให้แรงถ่ายจากเสาลงฐานรากได้สมบูรณ์ ก่อนเทต้องตรวจว่ารอยต่อสะอาดและเสายังอยู่ในแนวพอดี หลังเทต้องเก็บตัวอย่างทดสอบกำลังอัดจากแบบลูกบาศก์ขนาด 50 มิลลิเมตร ทุกงวดเท และจะถอดสายยึดรั้งชั่วคราวออกได้ก็ต่อเมื่อผลทดสอบแสดงว่าวัสดุเกราท์มีกำลังมากกว่า 300 กิโลกรัมต่อตารางเซนติเมตร เท่านั้น ไม่ใช่ถอดตามความรู้สึกหรือตามจังหวะงาน
ตรวจรับงานและส่งมอบ

ก่อนรับมอบ ทีมติดตั้งต้องรวบรวมหลักฐานครบทั้งหมด ทั้งบันทึกการตรวจแนวดิ่งของเสาทุกต้น ผลทดสอบรอยเชื่อมตามจุดที่กำหนด และผลทดสอบกำลังของวัสดุเกราท์ทุกงวด ตรวจผิวชิ้นส่วนและรอยต่ออีกครั้งแบบสายตา แล้วจัดทำเอกสารส่งมอบให้เจ้าของโรงงานเก็บไว้เป็นประวัติของอาคาร เพื่อให้งานต่อเนื่องอย่างหลังคา ผนัง และงานระบบ กลับเข้าหน้างานได้ทันทีโดยไม่ต้องรอ
ปัญหาที่พบบ่อยและวิธีป้องกัน
ควรทำ
- ตัดสินใจเลือกระบบตั้งแต่เริ่มออกแบบ และให้วิศวกรเปรียบเทียบทั้งสองระบบกับแบบอาคารจริงเสมอ
- สรุปทุกความต้องการ ทั้งตำแหน่งเครื่องจักร งานไฟฟ้า ประปา และโครงหลังคา ให้จบก่อนอนุมัติ Shop Drawing
- ขอดูบันทึกการตรวจแนวดิ่งของเสาทุกต้น และผลทดสอบวัสดุเกราท์ก่อนอนุญาตให้ถอดสายยึด
ไม่ควรทำ
- ขอเปลี่ยนแปลงแบบหลังสั่งผลิตชิ้นส่วนแล้ว เพราะแก้ไขได้ยากและกระทบกำหนดการทั้งโครงการ
- เริ่มยกตั้งโดยไม่ตรวจตำแหน่งเหล็กยื่นที่ฐานรากให้ตรงแบบก่อนทุกต้น
- รีบถอดสายยึดรั้งเสาทั้งที่วัสดุเกราท์ยังไม่ผ่านค่ากำลังที่กำหนด
เช็กลิสต์สำหรับเจ้าของโรงงาน
- มีเอกสารเปรียบเทียบระบบโครงสร้างจากวิศวกร พร้อมเหตุผลชัดเจนว่าเลือกระบบนั้นเพราะอะไร
- Shop Drawing ของชิ้นส่วนทุกชิ้นได้รับอนุมัติจากทุกฝ่ายที่เกี่ยวข้องก่อนสั่งผลิต
- มีแผนการยกติดตั้งที่ระบุขนาดรถเครน ลำดับการยก และเส้นทางเดินรถภายในโครงการ
- มีบันทึกตรวจตำแหน่งเหล็กยื่นที่ฐานราก และการตรวจแนวดิ่งของเสาครบทุกต้น
- มีผลทดสอบกำลังอัดของวัสดุเกราท์ทุกงวด และถอดสายยึดหลังค่าผ่านเกณฑ์เท่านั้น
- มีผลทดสอบรอยเชื่อมหรือรอยต่อตามที่วิศวกรกำหนด และเอกสารส่งมอบงานครบถ้วน
ให้วิศวกรช่วยตัดสินใจแบบมีข้อมูล
ระบบโครงสร้างเป็นการตัดสินใจครั้งใหญ่ที่ผลลัพธ์ตามมาตลอดอายุการใช้งานอาคาร ถ้าคุณวางแผนสร้างโรงงานหรือคลังสินค้าใหม่และยังไม่แน่ใจว่าระบบไหนเหมาะกับงานของคุณ ทีม MORTAR พร้อมช่วยอ่านแบบและวิเคราะห์เงื่อนไขหน้างาน ทั้งงานออกแบบระบบ Precast และงานติดตั้งด้วยทีมที่ทำงานระบบนี้มาก่อน ติดต่อได้ที่เบอร์ 062-256-5423 กรอกฟอร์มในเว็บไซต์ หรือทักทาง Messenger (m.me/mortar64) คำปรึกษาเบื้องต้นไม่มีค่าใช้จ่าย
ภาพประกอบเป็นภาพวาดอธิบายแนวคิด ไม่ใช่แบบก่อสร้างหรือสเปกสำหรับนำไปติดตั้ง เนื้อหาเป็นแนวทางทั่วไป ไม่แทนการสำรวจ ออกแบบ หรือประเมินความปลอดภัยเฉพาะหน้างาน
